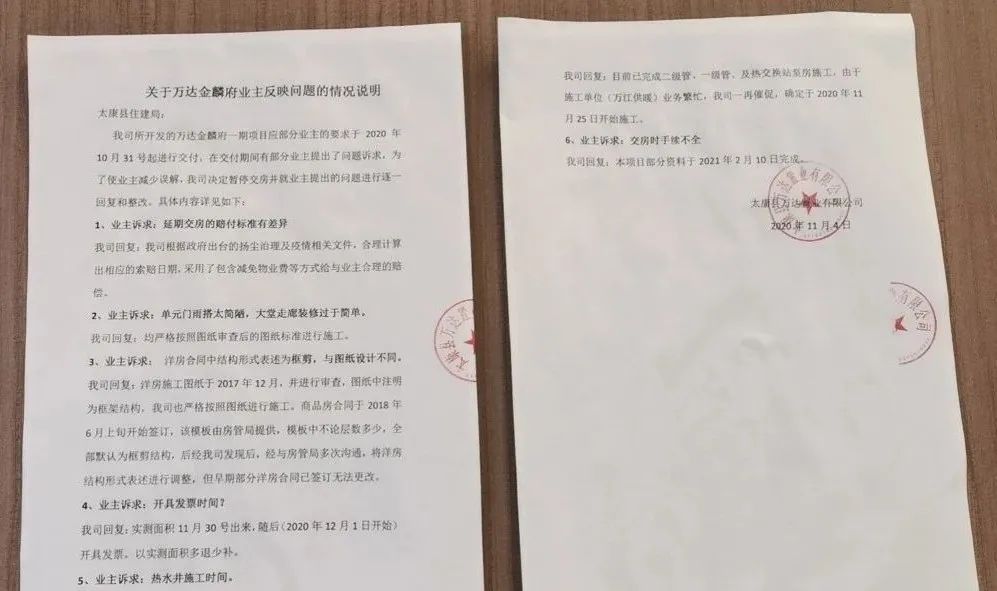

關于萬達金麟府業主反映問題的情況說明
太康縣住建局:
我司所開發的萬達金麟府一期項目應部分業主的要求于2020年10月31號起進行交付,在交付期間有部分業主提出了問題訴求,為了使業主減少誤解,我司決定暫停交房并就業主提出的問題進行逐一回復和整改。具體內容詳見如下:
1、業主訴求:延期交房的賠付標準有差異
我司回復:我司根據政府出臺的揚塵治理及疫情相關文件,合理計算出相應的索賠日期,采用了包含減免物業費等方式給與業主合理的賠償。
2、業主訴求:?jiǎn)卧T雨搭太簡陋,大堂走廊裝修過于簡單。
我司回復:均嚴格按照?qǐng)D紙審查后的圖紙標準進行施工。
3、業主訴求:洋房合同中結構形式表述為框剪,與圖紙?jiān)O(shè)計不同。
我司回復:洋房施工圖紙于2017年12月,并進行審查,圖紙中注明為框架結構,我司也嚴格按照?qǐng)D紙進行施工。商品房合同于2018年6月上旬開始簽訂,該模板由房管局提供,模板中不論層數多少,全部默認為框剪結構,后經我司發現后,經與房管局多次溝通,將洋房結構形式表述進行調整,但早期部分洋房合同已簽訂無法更改。
4、業主訴求:開具發票時間?
我司回復:實測面積11月30號出來,隨后(2020年12月1日開始)開具發票。以實測面積多退少補。
5、業主訴求:熱水井施工時間。
我司回復:目前已完成二級管、一級管、及熱交換站泵房施工,由于施工單位(萬江供暖)業務繁忙,我司一再催促,確定于2020年11月25日開始施工。
6、業主訴求:交房時手續不全
我司回復:本項目部分資料于2021年2月10日完成。
7、現場交房情況回復
2020年上半年本項目業主多次圍堵我司售樓部要求我司確定交房時間并發布公告,我司于2020年8月份確定交房時間(2020年10月31號),在10月31至11月3日交房期間,本項目業主在現場小區聚眾并因以上問題拒絕收房,鼓動、禁止其他業主收房,造成我司交房未果,經公司研究停止交房。
太康縣萬達置業有限公司
2020年11月4日
