好消息!
昆明地鐵5號線
區間隧道全線貫通!
離通車又近一步啦
昆明地鐵5號線全線“洞通” 供圖

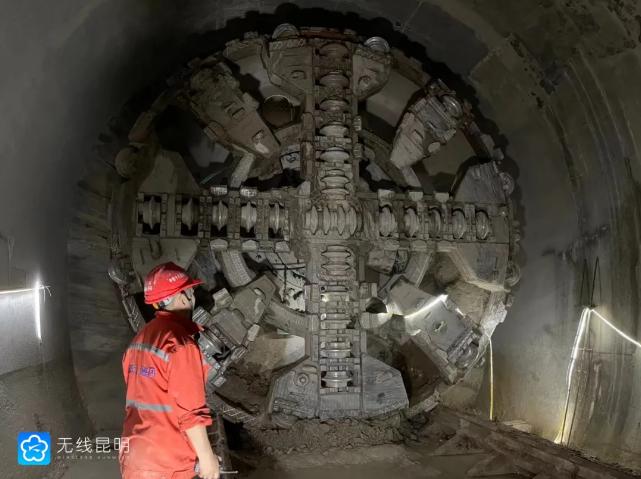

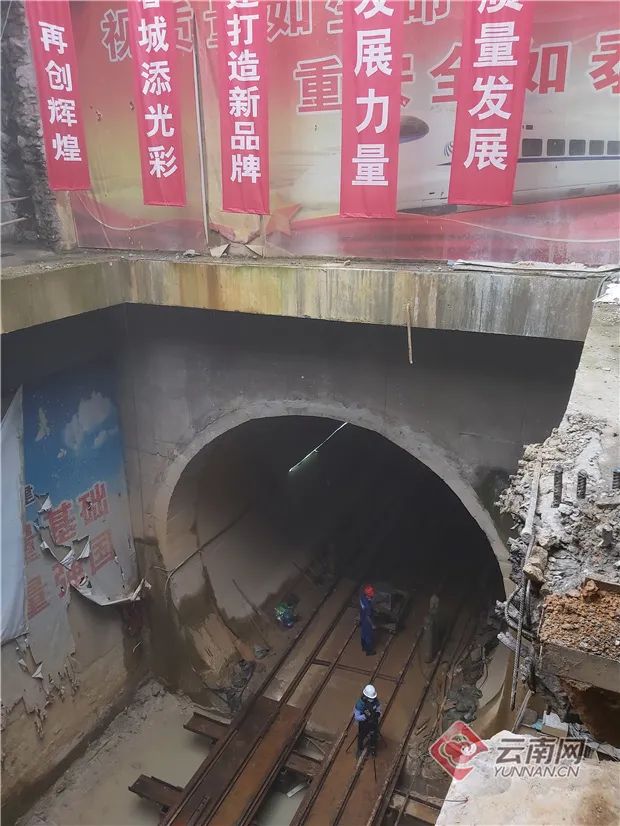

8月12日,地鐵5號線最后一個隧道——圓通公園站至翠湖站區間隧道順利貫通。至此,地鐵5號線區間隧道實現全線貫通,為后續“軌通”、“電通”奠定堅實基礎。
昆明地鐵5號線起點世博園站,終點寶豐村站,線路全長26.45公里,全線設置車站22座,車輛段1座、停車場1座、新建1座110kV主變電站。
地鐵5號線貫穿主城核心區,途經世博園、圓通山、翠湖、滇池等昆明極具代表性的區域,是一條匯集昆明歷史文化特色元素的線路。
據了解,因施工環境、地質結構復雜,昆明地鐵5號線也是昆明地鐵建設遇到的施工最為復雜的線路。
難點一:
地鐵5號線部分站點周邊緊鄰重要的建(構)筑物,區間隧道穿越地鐵2號線和3號線、北京路隧道、盤龍江等,施工環境非常復雜,安全風險高。
難點二:
地鐵5號線地質結構復雜,如圓通山、翠湖片區地下水豐富,灰?guī)r強度高,施工難度大;滇池路、環湖路地段回填土、泥炭質土、砂層交替,存在有害和可燃氣體,工后沉降控制難度大。
為有效推進5號線工程建設,施工過程中不斷創新優化施工工藝:
為確保滇池路盡早還路于民,怡心橋站采用“先隧后站”方案;
為滿足施工工效和環境影響要求,翠湖站、圓通山站為昆明市首次在灰?guī)r地層中采用上挖下銑工藝;
圓通公園站——翠湖站區間在全國軌道交通范圍第一次采用盾構洞內超前地質預報及巖溶處理技術。
截至目前
地鐵5號線21座車站主體結構已封頂;
23個區間隧道全部貫通;
累計鋪軌43單線公里;
世博園等14座車站裝修及機電安裝已進場施工;
15列運營列車已下線。

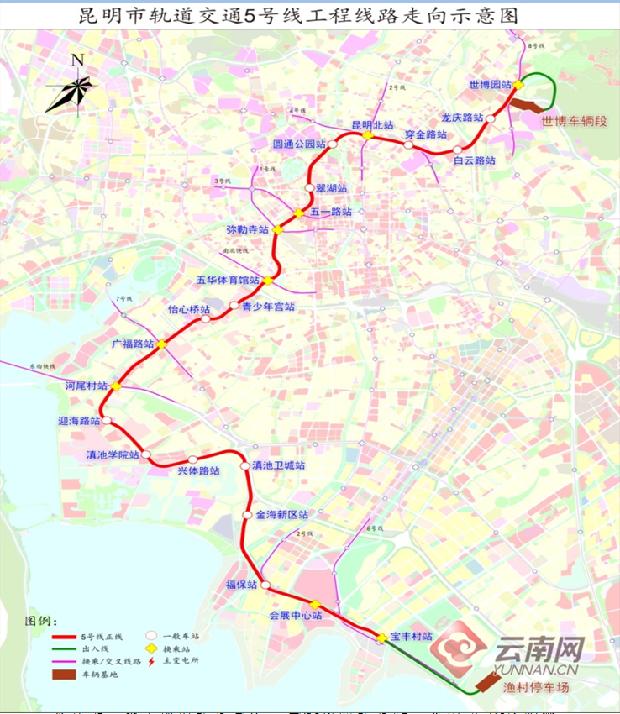

昆明地鐵5號線線路示意圖 供圖
小貼士
“洞通”、“ 軌通”、“ 電通”是地鐵建設中重要的標志性、里程碑節點。
實現“洞通”后,將開展區間聯絡通道施工,然后進入軌道鋪設階段;
實現“軌通”后,將轉入機電系統安裝,供電系統設備安裝調試完成送電;
實現“電通”后,為各專業的系統調試提供電力保障。
后續還將開展限界檢測、冷滑、熱滑、動車調試、綜合聯調、各項驗收、試運行等一系列工作,直至安全評估,為最終的開通運營奠定基礎。
