記者從寧夏華電供熱有限公司了解到,銀川“東熱西送”集中供熱項目二期工程已接近尾聲。目前,城區主管網建設已經完工,支線建設正全力推進,確保10月20日之前完工,提前試供暖。

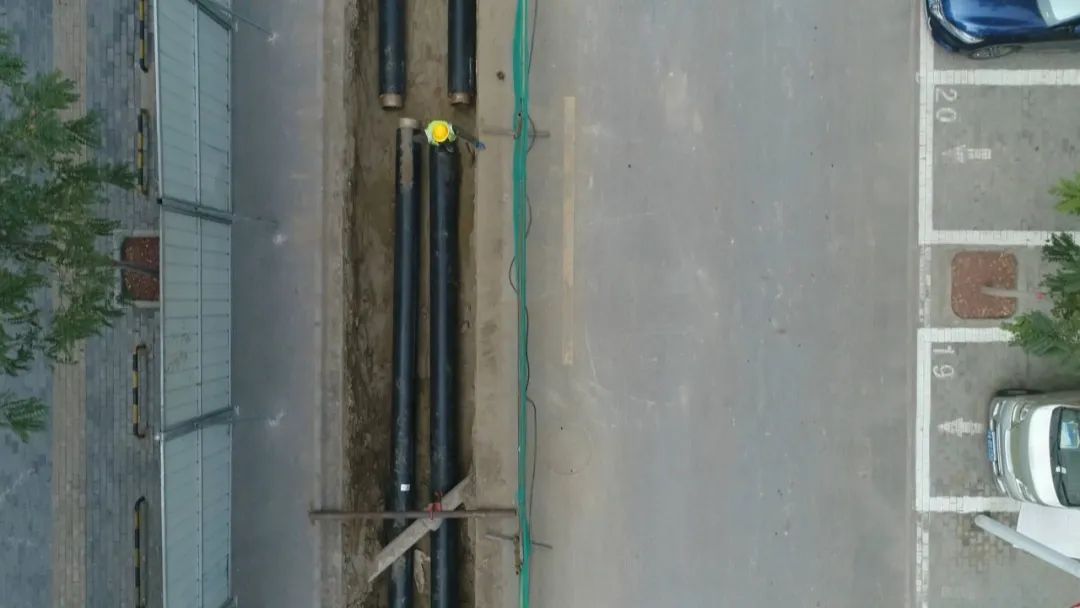

10月5日上午10點,記者在人民廣場東街與上海路路口看到,工作人員正在進行安徽大廈支線建設的最后節點施工。市政工作人員也緊隨其后,進行著恢復工作。

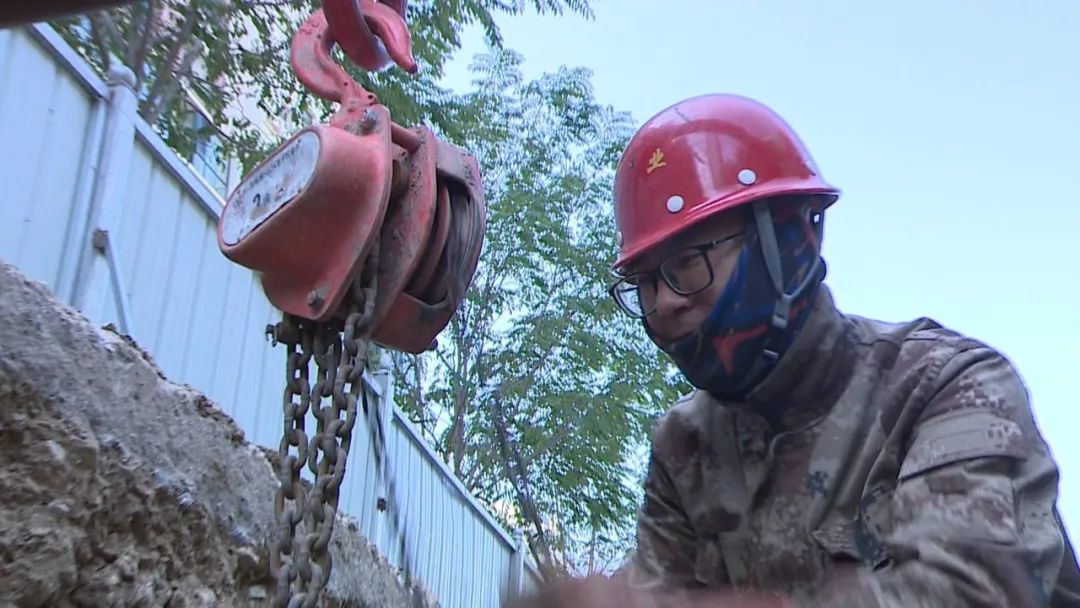

“現在整條線大部分都已交給市政了,就剩一個節點、一個井室,預計今天下午就能交給市政,兩天以后就能正常通車。”安徽大廈支線項目現場施工負責人王泰華對記者說。

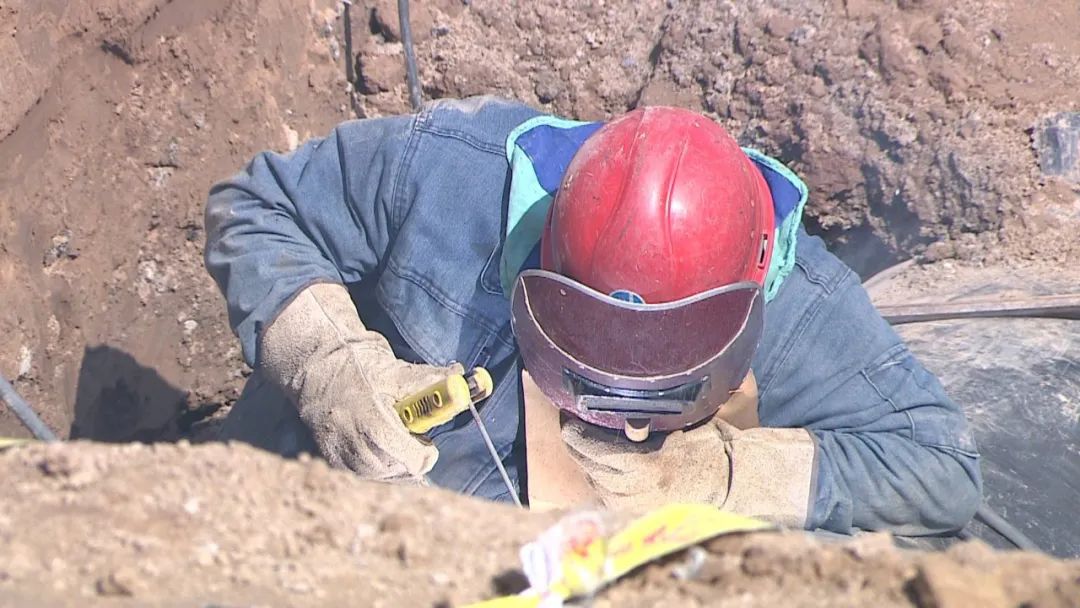

而在親寧巷的時代之星家園支線項目建設現場,工作人員正在進行管道鋪設、焊接等工作。據介紹,從9月26日開工到現在,親寧巷即將完工,接下來將對寧安西巷(親寧巷到孵化園路段)進行人力開挖配合小機械的施工作業,減少對商鋪和居民出行的影響。
“為了確保工期,我們不計成本,加大人力、物力和財力的投入,一切為了工程的順利進行。我們采取了加班加點、兩班倒的措施,克服一切困難,確保在10月8日到9日全部完工!睍r(shí)代之星家園支線項目現場施工負責人路明說。
據了解,在城區內總共有22條支干線,每條支干線又帶兩條到三條的分支線。目前已經完工了5條,剩余17條正在陸續施工中。
寧夏華電供熱有限公司工程部副主任李國軍對記者說,預計有5條是在國慶節期間完成,剩余的支線在10月20日之前全部陸續完工!
