檢查電站供電情況。

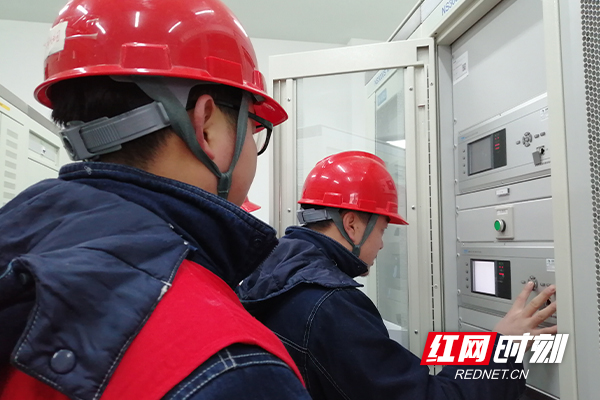

2月19日,在株洲110kv新車站變電站工程項目現場,電力工人正在變電站指揮室進行最后的設備調試,該工程將在年內實現竣工投入使用。經濟發展,電力先行。筆者從國網株洲供電公司獲悉,到2020年,株洲電網建設改造投資規模約73.26億,可滿足300萬千瓦負荷下安全用電需求,有望解決供電能力“卡脖子”問題。
110kv新車站變電站工程位于天易科技城自主創業園區內,是株洲中心城區“十大新城”重點建設項目。當前武廣新城及天易科技城主要由王家坪變電站供電,王家坪變電站在負荷高峰期已經接近滿載,同時隨著園區大量企業的入駐,園區負荷將出現跨越式增長。“本期新增的一臺50MVA的變壓器,可以滿足入園企業的用電需求,提高該地區電能質量、供電可靠性和供電能力!眹W(wǎng)株洲供電公司建設部變電專責陳志文說到。
電網大建設就在眼前,是提升株洲市供電能力的重大機遇。據該公司建設部副主任李璨介紹,今年,國網株洲供電公司貫徹落實省公司的決策部署,制定了電網建設“三年行動計劃”工作方案,確保實現三年再造一個株洲電網任務,這將有效解決我市部分地區或部分時段供電能力不足問題,為全市經濟社會發展提供強勁動力。當前株洲電網共有五個在建的電網工程項目,五個在建工程均已全面復工,確保工程按期投產。
2019年至2021年,株洲電網建設投資規模約73.26億元(不含特高壓),滿足300萬千瓦負荷下安全供用電需求。2019是首戰之年。開工主網工程29項,投資估算12.45億元,新增變電容量197.1萬千伏安,新增輸電線路316.2千米。
