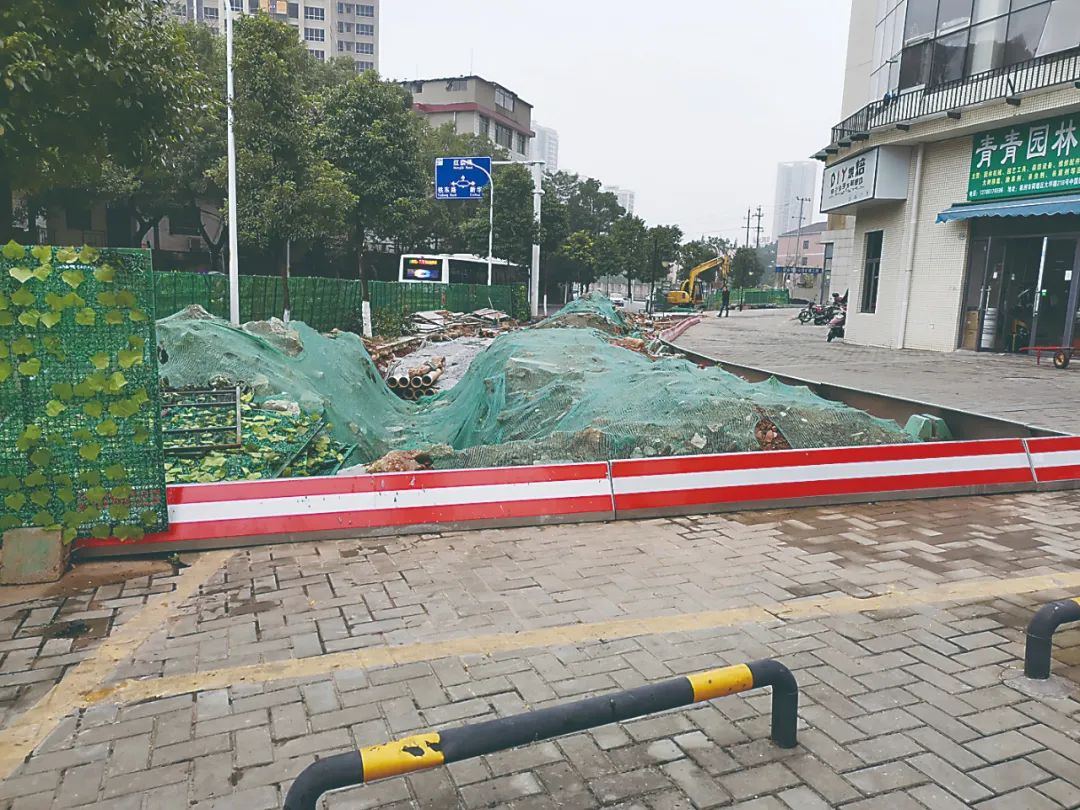

昨日上午,記者來到現場看到,有數十米長的停車坪被挖開,一臺挖機正在施工,受施工影響,從大坪路進入商業二區確實有些不便。
據張女士介紹,今年7月份開始施工,“開始說很快就可以完工,沒想到過去這么久還沒完工。”
“這樣被圍擋攔住,我們的生意沒法做,出行也很不方便!一名商戶說。
據了解,今年7月份停車坪施工不久就停工了,前幾天才復工。
“這是一項市政工程施工,在進行電纜線路遷改!該小區物業工作人員介紹,今年6月,項目建設方株洲金科建設投資經營集團有限公司給物業公司來函,申請在停車坪內施工,兩周內完工。
“后來因為地下老的管線復雜,要更改施工方案,就停工了!負責對接此事的物業工作人員劉先生說,因長時間沒有復工,無法恢復原狀,也引起了商業二區業主、經營戶的不滿,為此,物業公司經常聯系項目建設方,督促盡快復工。
隨后記者聯系項目建設方相關負責人謝先生,據介紹,該項目施工確實占用了荷塘星城商業二區的停車坪,在施工過程中,發現地下的老管線網有電纜、自來水、燃氣等多種管線,情況很復雜,不得不更改施工方案,并要找相關部門協調,因此工期延誤了。
11月30日,新的方案通過了審批,項目立即就復工了,預計本月15日前可以完工。
