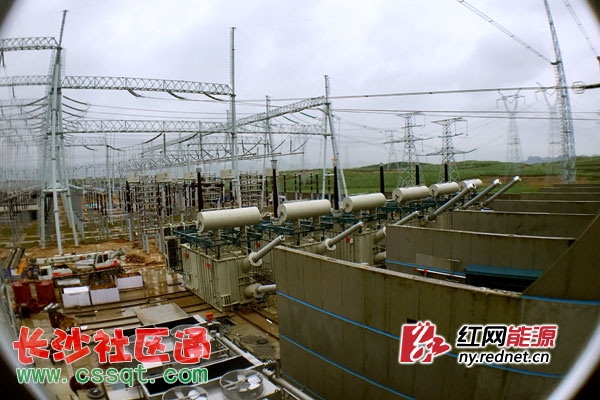

柳南換流站一角
二次班組負責人在檢查屏柜內的接線情況
工作人員在專注接線
12月12日,位于廣西壯族自治區柳州市柳江縣的湖南省送變電工程公司?00千伏柳南換流站工程現場,二十多名施工人員冒著小雨,扛著手腕粗的電纜線,按著統一指令齊心協力邁步向前,一場速度與激情的戰役正在此上演。
“流水線”作業精準發力
“真不好意思,明天現場進行質檢活動,剛剛才散會!痹谥骺貥潜Wo小室,項目副經理朱寧熱情地伸出雙手。眼前的朱寧,還未退去川藏聯網工程賦予他的“曬傷妝”,一身得體的工裝,黝黑面龐上架著的黑邊眼鏡顯得書生氣質十足。
早在來工地前,就了解到柳南換流站的工作量不一般!傲蠐Q流站工程是公司承攬的直流工程中實現電氣安裝總承包的首個工程,其意義之重不言而喻,原計劃2016年6月30日雙極投運,進場后,業主又將工期提前至2016年3月30日。另外,交流部分設備需在2015年12月25日投運!敝鞂幈葎澲f,“按常規工期算,這個工程至少需要12至16個月,而我們要在9個月內完成!
接到工程提速的要求,面對壓縮后“不可思議”的工期,面對超常規的工作量,該工程項目經理周孚民、項目執行經理冷冰沒有倉促作答,而是領著朱寧等幾名技術骨干,用一周的時間,把工程量、人員、周邊材料供應等工作,里里外外摸了個底,同時,一種新的施工管理模式漸漸清晰。
“超常規的工程,沒有超常規的速度與滿腔的激情是不可能拿得下的!敝鞂幷f,之所以有底氣,是因為周孚民和冷冰帶領大伙研究出了一種超常的施工方法——“流水線”作業。
“‘流水線’應該見過吧,就是每個人或班組負責一個環節,環環相扣,比如施工部分,有1400多公里電纜敷設任務,較常規500千伏變電站多出數倍。”朱寧表示,項目部將二次班組細分為8個工作小組,各小組間既有分工,又有聯系,多個工作面平行作業!霸谠摴こ桃淮问┕ぶ,我們也將一次班組工作任務進行了細分,量檔距、壓線、掛線……同時作業,進度至少提速三分之一!碧峒啊傲魉”作業方式帶來的成效,朱寧掩飾不住笑意。
面對如此大的電纜敷設工作量,為控制電纜敷設質量,避免誤工誤料,項目部還編制了《二次施工管理手冊》,以圖表的形式,對整個二次班組的人數、敷設區域、敷設路徑、進度、成本等進行了精心策劃和有效控制。
雖然特殊工期下的施工方式解決了,但其實還有更多需要考慮的事,比如工作安排,比如反常的天氣。
“當日事當日必,問題不過夜!敝鞂幷f,每天晚上七點半,是項目部雷打不動的“碰頭”時間。各班組負責人總結白天工作進展情況和次日工作計劃,遇到難點,一同商量解決。“前一天晚上,必須將第二天每個班組的工作安排妥當,每個環節、每個細節都必須考慮,如果漏了哪怕再小的一個環節,整個流水線作業就會‘斷層’,工期一天也耽誤不起呀。”
天氣問題,是項目部始料未及的。從現場了解,僅11月份,該工程所在的柳州地區就下了23天的雨,項目部周邊的村民都說,在當?shù)厣盍舜蟀胼呑,沒遇過這樣的天氣。
“困難是只紙老虎,不等不靠,總有辦法解決。”談話間,朱寧多次用到了這句話。從現場了解,為減少雨季給施工造成的影響,項目部在工地搭設了臨時工棚,為施工人員配備了多套雨衣、雨靴,“天晴大干、小雨小干、大雨室內作業或者集中學安規……天氣雖然對工程建設造成一定影響,但我們總有辦法應對!
“示范屏”展示搭檔默契
在繼電器小室里,終于見到了眾人嘴里的“黃金搭檔”。
劉劼、漆曉是該工程二次班組負責人,兩位小伙子年紀相仿,“我們兩人從十多年前就開始合作,很多時候不開口,也知道對方在想什么!逼釙耘牧伺膭碌募绨。
“兩個月、1400多公里電纜敷設和接線、8個小組平行施工,這么大的工作量,這么復雜的工作安排,我還是第一次遇到!眲掠靡淮當據,讓我對該工程的二次施工工作量有了進一步的了解!盀榱私o二次接線工作和后續的調試工作爭取寶貴的時間,每個小組每天必須敷設電纜12至15公里,不完成不下班。”各小組間也暗暗較勁,希望能爭奪每天的第一。
“光想著速度快還不行,工藝與質量必須得保證,絕不能在我們手上搞砸了!眲潞推釙砸荒槻环?shù)谋砬。只講不做,可不是他們的作風。
繼電器小室里的一塊屏柜前,一張標有接線責任人、復核人的卡片藏有很多“學問”。
“這是質量控制卡,我們將技術比武帶到了二次施工現場,每塊屏柜的接線由誰負責,復核人是誰均一目了然,既形成了比學趕超的氛圍,又使每塊屏柜的接線工藝有源頭可溯,接得好的,就授予示范屏!眲轮钢ㄆ拖路降囊粔K“樣板示范屏”標牌介紹說。
工程進場后沒多久,朱寧和項目總工伍飛、二次負責人劉劼、漆曉就根據現場實際,用一周的時間,編輯了包括“電纜頭制作及二次接線樣板工藝”、“二次電纜敷設樣板工藝”“屏、柜安裝樣板工藝”內容的《二次創優實施細則》。
“二次接線采用扎把子的布線方式,要求電纜備用芯線在無障礙物的情況下,統一高出最頂部接線端子50毫米……每個工序都有標準,我們做起來也得心應手!倍谓泳高手陳師傅在作業過程中胸有成竹。
“在我們這里,個個都有沖勁,工作起來激情十足,你看看伍飛,那段時間,和我們一起日夜加班策劃二次創優,在沒耽誤工作的情況下,還拿了今年湖南省電力公司勞動競賽個人組第一名回來!敝鞂幍难劾餄M是笑意。
