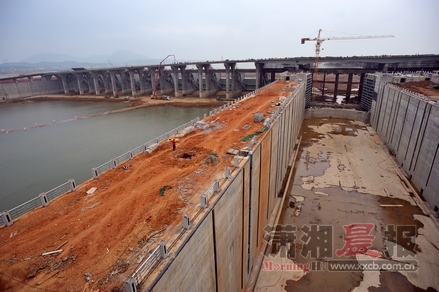

9月9日,湘江航電樞紐工程船閘已經完工,即將蓄水。圖/攝友團李驊
多臺挖掘機將湘江長沙綜合樞紐西岸大壩二期圍堰使勁地削薄,挖出來的渣土通過運渣車運至江中三期圍堰重復利用,這是本報記者9月12日在湘江蔡家洲西向水域長沙綜合樞紐施工現場看到的繁忙場景。
長沙綜合樞紐工程有限公司董事長潘勝強現場透露,本月底將實現長沙綜合樞紐三期合龍,這也是湘江長沙段首次截流。今年國慶節前,湘江長沙綜合樞紐將實現蓄水通航。
長沙綜合樞紐工程本月底將實現三期合龍,今年國慶節前實現蓄水通航。屆時,湘江水只能從東岸大壩和西岸大壩的泄水閘流過。
全面建成后,水位保持29.7米
湘江長沙綜合樞紐工程分東岸大壩、西岸大壩和江中大壩三期建設,工程也分三期導流,一期為東岸大壩20孔泄水閘,二期為西岸船閘11.5孔泄水閘,三期為江中大壩的14.5孔泄水閘和廠房。三期圍堰完成后,立即將圍堰內的水抽干,并進行大壩泄水閘閘墩和橋梁建設。建設期間由已建西岸泄水閘和東岸20孔高堰泄水閘聯合過流,船閘通航。
到目前為止,作為一、二期工程的東岸大壩、西岸大壩已全面竣工,正在建設三期江中大壩。潘勝強說,湘江截流的首要條件是實現三期江中大壩上下游圍堰合龍。目前已經組織百余臺渣土車和多臺挖掘機、推土機晝夜兼程,三期圍堰預計在本月29日全面合龍。
潘勝強說,從三期圍堰合龍那一刻起,湘江長沙綜合樞紐工程就可以通過電腦自動控制泄水閘門蓄水了。不過根據綜合樞紐三期工程施工的需要,首次蓄水初步定在26.6米左右,確保湘江長沙至株洲段千噸級輪船一年四季通航。到2014年綜合樞紐工程全面建成后,可以使湘江長沙段水位常年保持在29.7米,確保2000噸級輪船一年四季通航。
今年國慶節船閘蓄水通航
湘江長沙綜合樞紐三期圍堰合龍,湘江長沙段實現首次截流后,綜合樞紐是不是立馬就可以通航呢?潘勝強說,位于綜合樞紐西岸大壩西側的船閘主體工程全面完工,目前正在進行船閘總控制室和各類配套設施的安裝和調試,只要月底能夠順利實現蓄水,國慶節前就可以實現通航目標。不過正式通航前會進行一些必要的試運行。
從今年國慶節開始,所有經湘江蔡家洲段航行的船只,都必須從湘江長沙綜合樞紐西側的船閘通過。潘勝強說,湘江長沙綜合樞紐船閘為雙線船閘。雙線船閘共用引航道,引航道寬度為146米,上下游引航道長度均為910米。船舶依次排列在引航道上,由即將竣工的總控制室統一調度。船閘閘室長280米、寬34米、門檻水深4.5米,設計年通過能力為雙閘雙向9800萬噸。目前已完成船閘人字門無水調試,即將轉入船閘人字門有水調試。
[相關鏈接] 湘江長沙段解渴
到9月中旬了,湘江水位還能保持27米,這是近年來少有的事情。因為近十年來,進入9月中旬湘江的橘子洲以西河床就開始“露臉”了。防汛抗旱方面的專家認為,即使今年湘江及其支流的水位比較穩定,到本月底,湘江水位也會降到26米以下。
不過,湘江長沙綜合樞紐月底將開始初期蓄水,未來一年半內,不論天氣怎樣干旱,湘江長沙段水位都可以通過樞紐工程控制在26.6米。2014年,湘江長沙綜合樞紐建成后,長沙段水位可常年保持在29.7米以上。
有人擔心,湘江長沙綜合樞紐建成后,湘江水被攔截,岳陽的湘陰以北會有大半年時間出現干涸現象。相關專家透露,湘江長沙綜合樞紐工程有蓄水功能,也有泄洪功能。建成后,長沙以北的岳陽河段不僅不會干涸,而且在枯水季節水量還會比長沙綜合樞紐工程建設前大,更利于航行。
