修路是為方便市民的出行,可是有市民卻反映,株洲市荷塘區規劃32路連接北環路的路段剛開工就停工了,遲遲沒有復工,反而對市民出行造成了很大影響,請求相關部門協調處理。

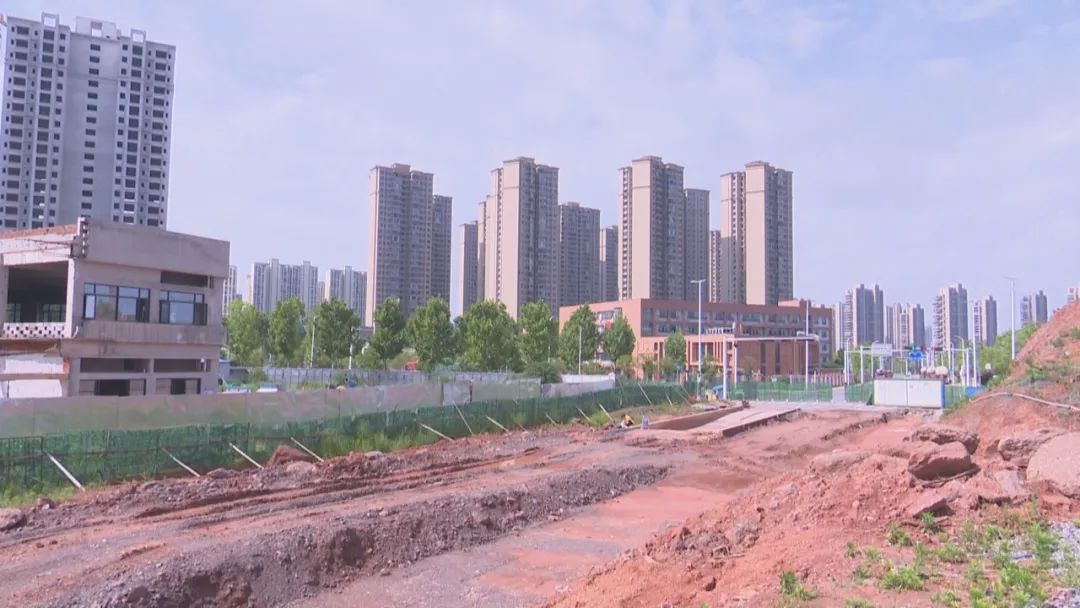

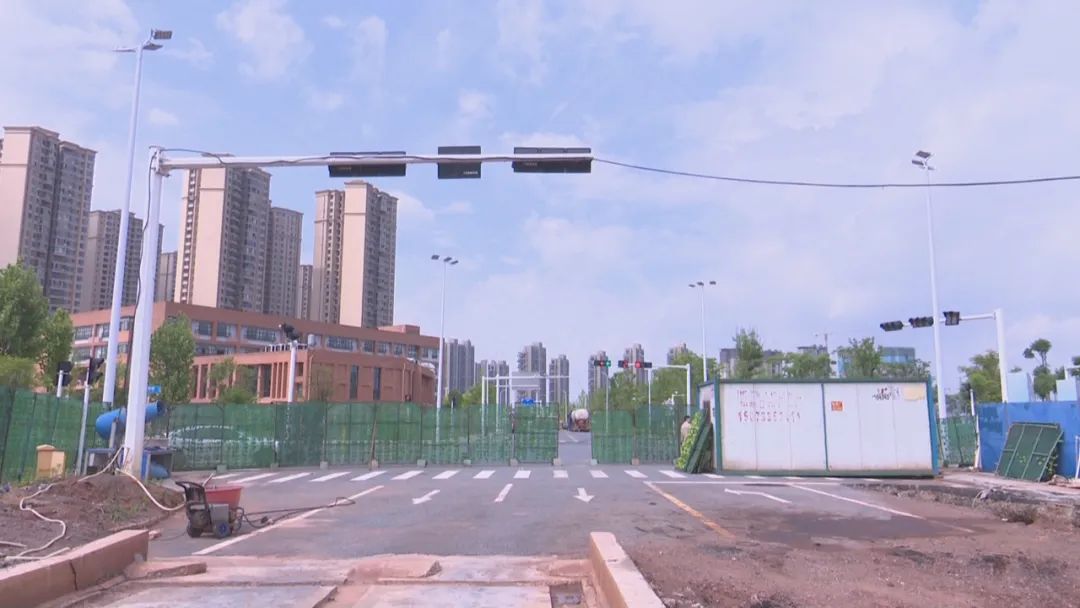

記者在現場看到,規劃32路連接北環路的路段長只有500米左右,可正是這短短500米卻用圍欄給圍了起來,現場停有多臺挖機,過往的車輛經過這里都不得不繞行。一位經常在這里散步的市民告訴記者,他根本沒有看到這個路段開工過。

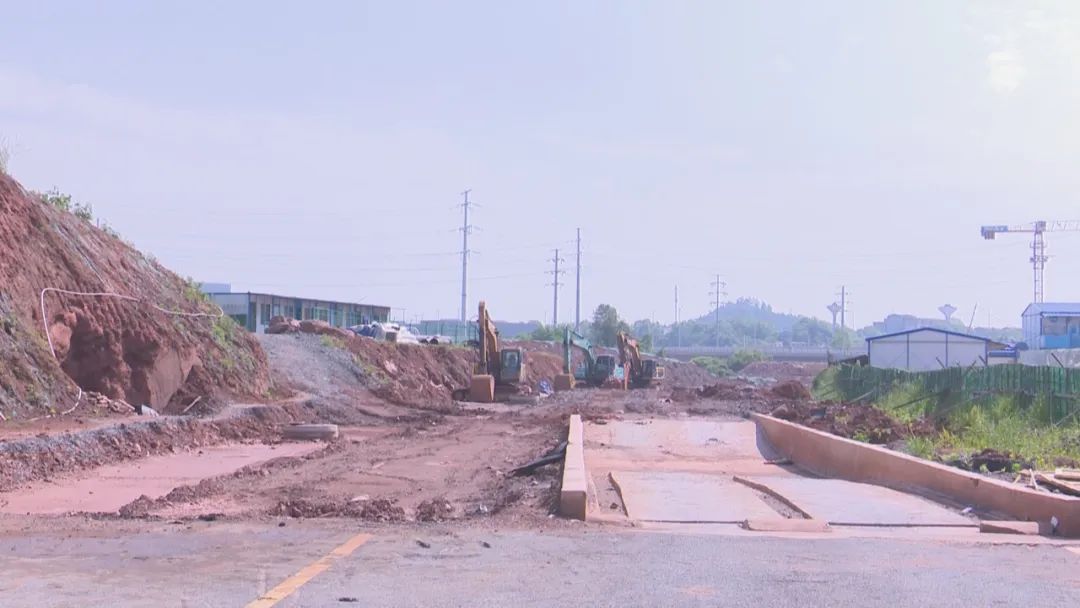

施工現場空無一人,僅僅對路基進行了平整。為了核實情況,記者找到了施工單位在現場搭建的工棚,可是整個工棚只有一名女士。這名女士告訴記者,她并不是施工單位的工作人員。
對于這里的施工單位、業主單位等信息,這名女士一問三不知。她只是向記者證實,施工現場已經停工很久了,目前,現場只留了一名工作人員在這里看守材料。
現場工作人員:他應該是只留了一個人在這里看守鋼筋,別讓人偷走了。
道路遲遲未修通,影響居民出行,但施工現場卻得不到任何答案。那么,道路為什么會停工,什么時候才能恢復施工呢?記者開展了進一步調查。
這名工作人員開始表示對現場的情況并不知情,不過,記者在進一步采訪中得知,該工作人員其實比較熟悉這里的情況。通過協調,最終,工作人員透露,在現場某處圍擋上有施工人員的聯系方式。
記者找到該圍擋得知,這里是湖南省第五工程有限公司在施工,停工是由于高壓電桿需要遷移造成的。記者撥通電話后,工作人員告訴記者,他們遲遲沒有復工,存在多方面的原因。
湖南省第五工程有限公司 工作人員:遷電桿要走流程,這個電桿是特高壓電桿,遷移高壓電桿,財評在那里審,設計出來了,原來是由金科公司實施,后來改為荷塘區建設局實施。
該工作人員透露,由于多方面的原因,業主單位的更改,這才造成了施工進度被拖延。不過,目前,通過荷塘區政府的協調,相關流程進展順利,有望在6月1日前復工。
湖南省第五工程有限公司 工作人員:預算出來了,財評在審預算,審了預算之后,荷塘區政府付錢到電業局去,就可以動工了。施工單位五公司提出來是6月1日復工,預算如果出來得快就可以提前復工。
