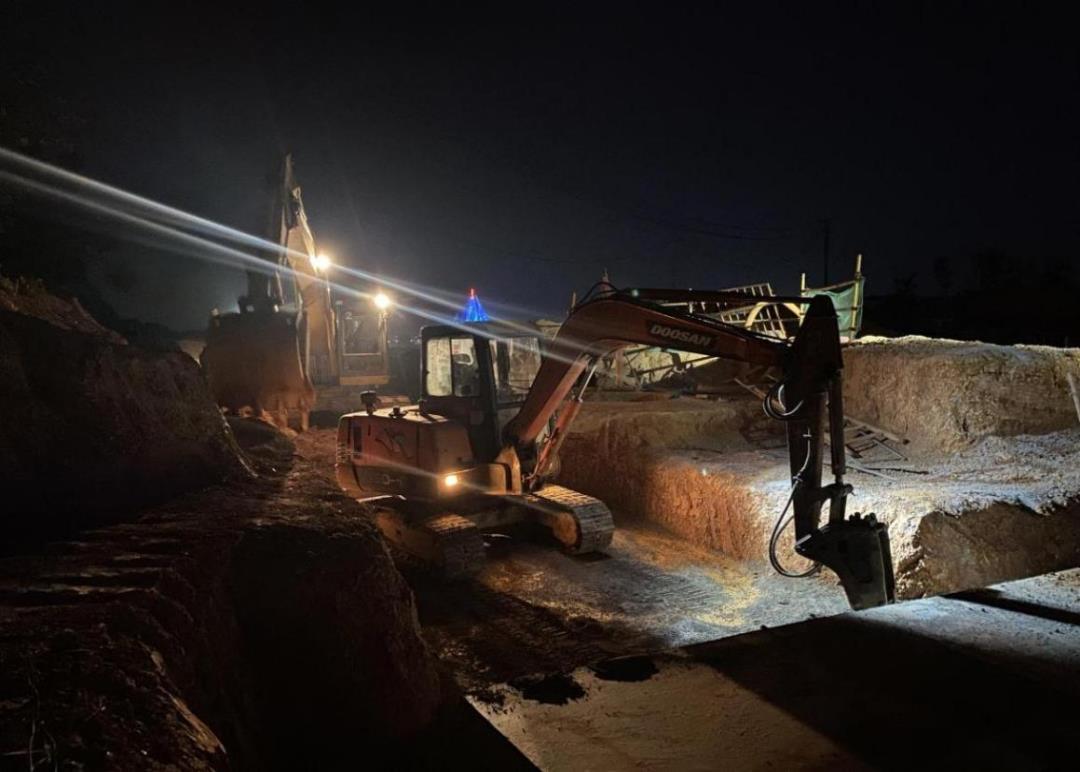

日前 小編從區城發集團了解到 大澤湖·海歸小鎮 淺層地熱能利用項目 正搶抓進度,加速施工 確保節點目標按計劃推進 一起來看看 ↓↓↓ ▲淺層地熱能開發項目搶抓工期加速施工 大澤湖·海歸小鎮淺層地熱能利用項目包含2個區域能源站(B站和C站)及配套供能管網,其中B站位于大澤湖棲賢路與瀟湘北路交叉口東南角,C站位于瀟湘北路與永通大道交叉口東南角。管網分布于瀟湘北路、棲賢路、雅旺路等道路,規劃用地總面積6.7平方公里。該項目是湖南省淺層地熱能建筑規模化應用試點的“先行項目”,也是提升望城人民生活品質的“綠色工程”。 能源站設備用房位于地下,且深度超過9米,深基坑支護、地下室抗浮及止水、防水技術標準要求高。另一方面,站房供能涉及接駁岳麓污水處理廠尾水排放管道,接駁技術難度大、時間緊,涉及協調市直相關部門多、流程環節復雜。區城發集團交建投黨支部與中建五局三公司安裝能源先鋒黨支部聯建共建,分工合作,倒排工期、攻克項目技術難題,同時采用早晚輪班施工的方式,克服高溫天氣,搶抓進度,確保節點目標按計劃推進。 目前,淺層地熱B管網完成6.2千米建設,占比70%,站房完成全部支護樁及土方施工,正在進行基坑抗浮錨索及底板施工,預計今年10月完成能源站地下室施工,11月完成尾水接駁,12月完成管網及站房建設。淺層地熱C管網完成6.5千米建設,占比60%,站房完成擋墻施工,正在進行取水管道開挖及安裝,預計今年11月完成能源站地下室及尾水接駁,明年6月份完成管網及站房建設。
