近日,市民曹先生通過湖南廣電鐵粉生活A(yù)PP向《為民熱線》反映:我是長沙金色溪泉灣小區業主,小區旁邊的西龍路,從2022年開始圍擋修路,最近,我從家里看過去,路已經修好了。但圍擋卻一直沒有拆除,道路也不通車,導致附近小區的居民去農大、高鐵站,都要繞道晚報大道,又堵又多花時間。想問,這條路到底什么時候才可以通車?
長沙西龍路道路及排水工程,西起萬家麗路,東至長沙縣界。占道施工原批復時間為2022年9月17日-2023年1月26日。因該段施工暫未完成,我司已按照相關程序向長沙市公安局交通警察支隊申請占道延期,目前占道時間已延期至2023年12月30日。
長沙西龍路道路建設由長沙市政府、芙蓉區政府以及長沙城投三方出資建設。目前,由于芙蓉區承擔的西龍路建設資金3.97億元尚未到位,導致芙蓉區段施工進度緩慢,我司正積極與芙蓉區政府進行溝通對接,爭取盡早撥付資金,完成道路的后續建設。

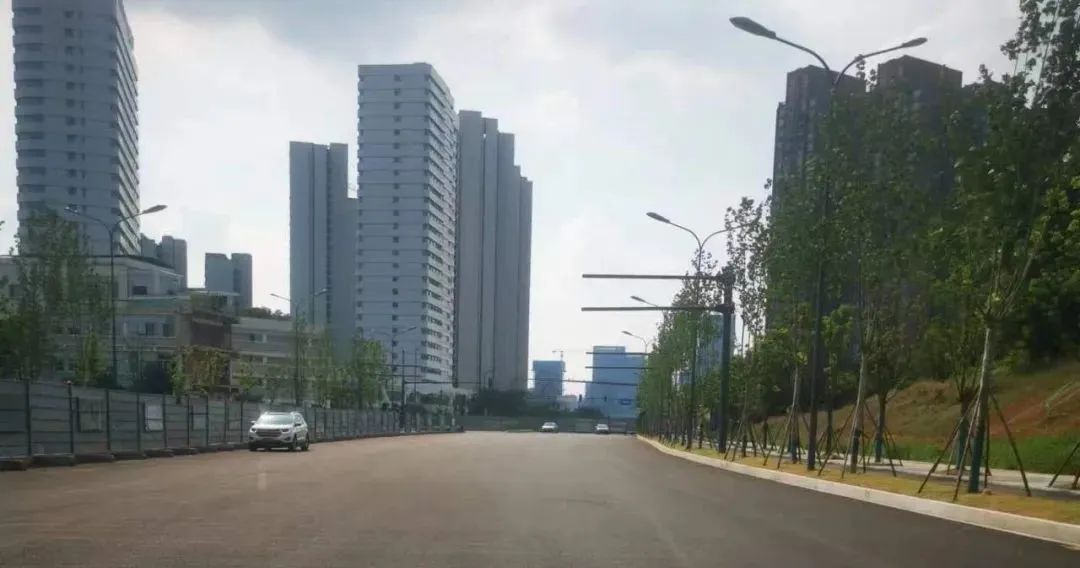

近期,西龍路路面已經鋪好,但一些配套措施,比如:標識標牌,交通導線等還沒有完善,竣工聯合驗收及建設項目維護管理移交程序暫未完成,不具備交通開放條件。目前,我司正積極對接職能部門辦理竣工聯合驗收等相關事宜。
同時,考慮項目建設時序長,周邊市民出行不便等問題,我司已與市交警支隊溝通開放欄山路口部分路幅緩解交通壓力,但由于該路段暫未完成竣工聯合驗收及建設項目維護管理移交程序,如發生交通事故,責權無法劃分,市交警支隊暫不同意開放部分路幅。
